セルフビルド進行中
 今!広島県・吉和村でセルフビルドでログハウスを建ています・・!
フィンランド製    ラミネートDログ(135mm)
  吉和村は、広島県の西北に位置し、山口県・島根県に接し、海抜700m前後の緑豊かな高原(山間)の地です。
  中国自動車道の吉和ICが通り、スキー場、温泉、美術館、県立の森林公園などの施設があり、1年を通じてアウトドアが楽しめる所です。
  冬の雪は、遊ぶには楽しいですが、住むには・・・? たいへんです!!

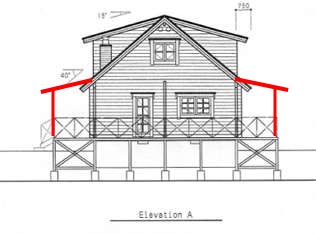

立面図

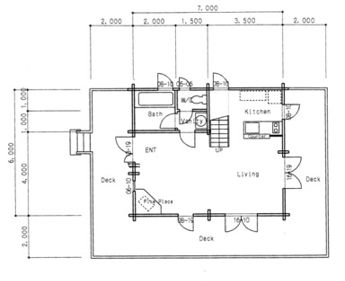

平面図
1F 42.0 u  2F 42.0 u  デッキ 46.0 u
         セ ル フ ビ ル ド の 経 緯
 ログのセルフビルドについて相談を受け、キットを知り合いのログメーカーに紹介した経緯から、セルフビルドのお手伝いをすることになりました。
 セルフビルドに興味を、お持ちの方に進み具合を、建築のノウハウ(失敗談)を含め随時紹介して行きます。
  12月15日
  基礎工事完成


  業者に依頼する。床下を
 物置きに使える様にする
   12月18日
    荷下ろし


  10tクレーン依頼。
  半日作業
  荷下ろしは、先に使う材
 が上になる来る様にする。
  出来るだけ重ねない!

  年末〜年始
  大雪で作業休み


  天気予報は暖冬と言っ
 ていたのに・大雪!!
  途中で、予報を変更?
 平年並みとは・・?
  床下を広くする為、ブロ
 ック1段積む。
    1月22日〜
  土台・Log1段


  雪を掻き分け、作業開始。
 土台とログを1段積む。
  雪のため、しばらく作業は
 休止とする。

    2月3日〜
  デッキ・床骨組み


   足場確保のため、先に
 デッキと1Fの床の骨組み
 をする。

     2月10日〜

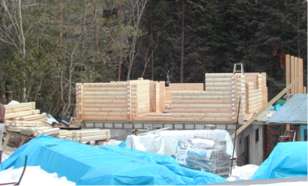

   いよいよLog組み立て


ログ部材の中に、1部サイズの間違いが
 有り、輸入業者の責任で、フィンランドから、
 航空便で取り寄せる。
  早い対応で、問題解決する。(約1週間)
    2月13日〜
    現在10段目


  まだ、人力でログ部材を積んでいる。
  少しずつ、きつくなる。ユニックは、雪で
 入れない・・。
 135mm のログは、けっこ
 う重い・・・!
   2月14日〜
   窓・ドアの上まで


  やっと、開口部(窓やドアの上部)のログ
 を1本積む。
  ここまで積むと、人力ではけっこうきつい

* 電気穴にダボを打ち込まない様に!
* ログ部材の順番を間違わない様に・・!
  2月18日
  ログ組み完成


  雪にため、クレーンが
 入らず、2人で手積みす
 る。
  今日は、躰中が痛い。
 それでも、何か満足感?

  2月21日
 2F床の骨組み完成

  また雪が積もり2日遅
 れました!
  次は、いよいよ屋根の
 組立です。まだ、ユニック
 は入れません!
  2月26日

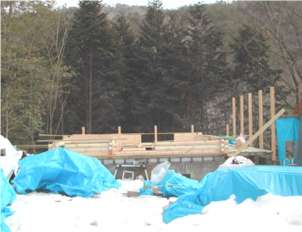

  遂に、ビームを載せました


  ログ組み、最大の大物、メインビーム
 を、載せました。2Fに足場パイプで櫓を
 組み、チェンブロックで吊り上げました。
  今日は、祝杯です!!
  2月28日
  屋根組みを始めました


  デッキに屋根を付ける様に変更したの
 で、軒出を切り詰めました。
  渓流釣り(アマゴ)が、解禁になったの
 で、4〜5日作業を休みます。
  3月10日
   ドーマと屋根組み


  3月になり、暖かくなると思っていたら
 また、冬に後戻りです。
  渓流の魚達もまだ動きません?
  屋根構造を少し、変更しました。タルキ
 の上に2×4を流し、コンパネを貼ること
 にしました。
 * 傷まない様、ログ材に塗装をしました。
  3月14日
    正面デッキと屋根組み


  組み立てに取りかかり、初めて1週
 間続けて、作業が出来ました。
  設計では、予定していなかった、デ
 ッキに屋根を付ける事にしました。
  すくに、設計変更が出来るのが、セ
 ルフビルドの良いところかも・・?
  周りでは、野鳥が囀り始めました。

  3月19日
   屋根の下地作業中


  屋根タルキに直接、野地板を
 打ち付けるのが通常ですが、2
 ×4を流すことにしました。
  理由は、屋根裏の通気を良く
 して、結露を防ぐつもりです。
 * 図面の赤色の部分を変更しました。
  3月30日
   屋根下地コンパネ貼り


  天候・その他で少し遅れてしまい
 ました?屋根下地のコンパネがほ
 ぼ終りました。
  煙突の骨組みをしました。
赤線・変更部分
  4月17日
    屋根葺きを始めました


  パイプで足場を作り、軒・妻の化粧を
 終わり、屋根葺きを始めました。

  (手 順)
     ルーフィング→金物→屋根材
ドーマの屋根
 * アスファルトシングルの屋根材は、気温
  に敏感です。寒過ぎても、暑く過ぎても難
  しい様です・・?
  4月28日
   屋根葺きもう少し


  複雑な屋根の造りになったので
 随分、時間がかかりました?
  もう少しです!
  連休に入ってしまいました!
 周りでは、オオルリが囀っています!
  4月30日
   屋根完成・窓取り付け


  梅雨まえに屋根が完成しました。
 これで雨が降っても安心です!
  ロフトの窓を取り付けました・・。
  5月9日
   2Fの外壁・1Fの電気配線が終了


  連休が有ったり、見学?見物客が
 多かったりして・・・?
  やっと、ここまで辿り着きました。


  5月20日
   電気配線・ドア、窓の取り付け
                終了しました


  主な工事は、全て終了しました。
 後は、天井と床貼りです。
  これからは、施主が一人で仕上げ
 ます。
  ここまでの実働日数
  65日です。
  6月20日
  外観は変わらなくなりました


  床貼りも終わり、内装もほとん
 ど出来ました。後は、オーナーが
 終了と思った時が完成です。
  セルフビルドでは、どこで完成
 と思うかが・・・?
  Dログは、外観が優しい感じ!


 2004年1月
  着工から1年間・ほぼ完成です。

  細かい作業は、いくらでも有りますが、ほぼ完
 成しました。今度は、やはりログで作業工房をと
 考えたり?しています!!
